Збірка будинку з бруса – етапи будівництва зрубу

Зміст

  • 1 Загальні етапи будівництва зрубу
  • 2 Докладніше про будівництва будинку
    • 2.1 Зведення стін
    • 2.2 Складання на глухарі
    • 2.3 Пристрій перекриттів
  • 3 Готові будинки з бруса
  • 4 На завершення

Технологія будівництва брусових будинків, а також будинків з кругляка має ряд особливостей, пов’язаних зі специфікою будівельного матеріалу. Наприклад, у проекті потрібно враховувати пристойну усадку будинку, також багато залежить від того, вірно чи був зібраний будинок з брусів. Враховуючи масу нюансів, це питання варто розглянути більш докладно.

Збірка будинку з бруса – етапи будівництва зрубу

Зразок для наслідування

Загальні етапи будівництва зрубу

Складання дерев’яних будинків з бруса – лише один з етапів будівництва будинку, крім цього технологія будівництва включає такі етапи як:

  • пристрій фундаменту – детально розглядати цей етап сенсу немає, варто відзначити лише те, що під 2-поверховий будинок підійде стрічковий армований фундамент, а під одноповерхові будови може вистачити і стовпчастого, або варіанту з ростверком;

Збірка будинку з бруса – етапи будівництва зрубу

Найчастіше використовується звичайний стрічковий фундамент

  • далі йде безпосередньо збірка бруса зі зрубу, виконується кладка по вінцях і тут уже виконання робіт може відрізнятися в деталях. Деякі воліють для більшої міцності і жорсткості стін використовувати нагелі, інші використовують профільований брус без нагелів. Детальніше цей етап розглянуто нижче;

Зверніть увагу! Цільний профільований брус зазвичай проходить камерну сушку, тому ідеально підходить для будівництва будинку. Невеликим мінусом можна вважати його вартість, але підвищена ціна виправдана, адже покупець отримує брус з мінімальною вологістю, що скорочує період усадки і ймовірність розтріскування дерева.

  • потім споруджується дах будинку і дають вистоятися. Час, протягом якого будинок «сідати», сильно відрізняється в залежності від умов будівництва, породи дерева, типу пиломатеріалів і навіть часу їх заготівлі;
  • остаточну внутрішню обробку будинку, встановлення вікон і дверей можна виконувати після повної усадки будинку. Для того, щоб хоча б приблизно орієнтуватися в термінах можна використовувати вологомір, середня вологість бруса не повинні бути вище 20-25%.

Зверніть увагу! Якщо терміни підтискають, то клеєний брус може врятувати ситуацію. Збірка будинку з клеєного бруса не передбачає тривалого вистоювання будинку, це не потрібно так як сам брус склеєний з декількох попередньо добре просушених дощок.

Збірка будинку з бруса – етапи будівництва зрубу

Клеєний брус гарантовано буде сухим

Детальніше про будівництва будинку

Збірка будинку з колод або бруса – досить копітка робота, так що краще не поспішати. Недбалість, допущена на цьому етапі, в майбутньому може обернутися серйозними неприємностями, які на 100% ліквідувати не вийде.

Зведення стін

Для додаткового захисту зрубу на фундамент спершу укладаються бруси нижньої обв’язки, їх перетин дещо більше, ніж товщина майбутньої стіни. А якщо стовпчастий фундамент, то збірка зрубу з бруса передбачає використання подвійної нижньої обв’язки. Це необхідно через те, що бруси будуть працювати на вигин, так що потрібно збільшити їх висоту.

Зверніть увагу! Перед укладанням нижньої обв’язки на поверхню фундаменту обов’язково наноситься шар гідроізолятор (може використовуватися обмазувальна гідроізоляція).

Збірка будинку з бруса – етапи будівництва зрубу

Без гідроізоляції не обійтися

Після цього можна переходити до укладання дерев’яних брусів по вінцях, поки не укладена один вінець, починати укладання другого не можна. Якщо для будівництва використовується звичайний цільний брус, то можна порекомендувати використовувати нагелі через 3-4 бруса з кроком між ними 2-3 м. Нагелі можуть бути як дерев’яними, так і металевими і значно підвищують жорсткість стіни, ризик того, що стіну поведе при висиханні значно знижується.

В принципі, збірка брусового будинку може вестися і без додаткового об’єднання брусів у вертикальній площині. Це цілком допустимо при використанні профільованого висушеного бруса, в цьому випадку достатньо і вибраних пазів на поверхні пиломатеріалів.

Збірка будинку з бруса – етапи будівництва зрубу

За рахунок пазів з’єднання і так достатньо жорстке

Але зазвичай нагелями все-таки не нехтують – вони не сильно впливають на підсумкову вартість, а підвищення надійності точно зайвим не буде. Причому досить часто віддають перевагу саме дерев’яним нагелям, металеві для цих цілей не підходить так як на їх поверхні може утворюватися конденсат, а це загрожує гниття деревини.

Також велике значення має тип бруса, а вірніше профіль його поверхні.

Можливі такі варіанти:

  • німецький профіль (гребінка), що відрізняється великою кількістю зубів невеликого розміру. У такому разі складання профільованого бруса своїми руками не вимагає укладання утеплювача між ними;

Збірка будинку з бруса – етапи будівництва зрубу

Гребінка не вимагає додаткового утеплення

Зверніть увагу! При використанні профілю-гребінки велике значення має дотримання геометрії зубців і пазів. Нерідкі разі, коли із-за невідповідності розмірів зуба і паза бруси розтріскувалися при експлуатації.

  • фінська профіль не передбачає контакту по всій поверхні між нижнім і верхнім бруском, так що між брусами обов’язково укладається утеплювач. Збірні будинки з бруса такого типу більш надійні при будівництві і навіть невелике відхилення від геометрії зубців не спричинить за собою серйозних наслідків.

Збірка будинку з бруса – етапи будівництва зрубу

Укладання утеплювача обов’язкове

Також при зведенні стін увага приділяється кутах, просто зістикувати колоди/бруси недостатньо, тому з’єднання виконується по схемі шип-паз з укладанням у зазори утеплювача. Такий «теплий кут» гарантує відсутність протягів і надійне з’єднання колод.

Збірка будинку з бруса – етапи будівництва зрубу

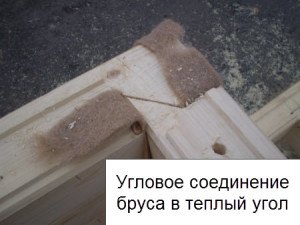

На фото – приклад з’єднання «теплий кут»

Збірка на глухарі

Можлива й інша крайність — збірка бруса на глухарі. Під терміном «глухар» розуміється просто великий гвинт з голівкою під ключ, яким стягуються колоди, але може використовуватися і тонка довга металева шпилька з різьбленням.

Збірка будинку з бруса – етапи будівництва зрубу

Схема з’єднання брусів глухарем

Використання такого методу об’єднання брусів складно вважати доцільним у наш час:

  • підвищується ризик гниття бруса зсередини (з-за конденсату на металі);
  • вартість таких шпильок висока (може доходити до 400 руб/м), так як встановлюються стяжки з кроком 1,5-2,0 м на глибину 30-40 см, то така покупка обійдеться недешево;
  • одним з переваг такого методу деякі називають регулювання усадки, але це не відповідає реальності. Єдине, чого вдасться досягти – бруси не поведе при висиханні.

Серед професіоналів є думка, що тенденція використання шпильок для стяжки пішла з тих часів, коли збірка клеєного бруса ще тільки освоювалася. Потрібно було будь-яким способом мінімізувати викривлення бруса, і стяжка вирішувала це питання. В принципі, щось подібне використовують і фіни, але там металеві стяжки застосовуються тільки на випусках, це виправдано.

Збірка будинку з бруса – етапи будівництва зрубу

Дерев’яний нагель – оптимальний спосіб з’єднання брусів

У зовсім бюджетному варіанті можлива і складання бруса на цвяхи, але це не кращий варіант, його єдиною перевагою можна вважати хіба що невелику вартість.

Пристрій перекриттів

Після зведення стін можна зайнятися пристроєм підлоги першого поверху і міжповерхових перекриттів.

Інструкція по пристрою підлоги першого поверху буде мати такий вигляд:

  • балки будуть кріпиться до бруса нижньої обв’язки. Якщо використаний подвійний брус, то у верхньому можна просто зробити вирубки глибиною до 5 см і таким чином жорстко закріпити кінці балок перекриття. У випадку з одинарним брусом можна використовувати сталеві кронштейни для обпирання кінців балок на них;

Збірка будинку з бруса – етапи будівництва зрубу

Завдяки таким кронштейнів кріпити балки дуже зручно

  • далі до нижньої частини балок кріпляться невеликі бруски для створення опори для чорної підлоги. На них вкладається чорнову підлогу;
  • потім йде шар утеплювача, поверх нього – пароізоляційна мембрана;
  • тільки після цього можна укладати на перекриття дошки чистового статі.

Конструкцію міжповерхових перекриттів можна спростити і обійтися без теплоізоляційного шару. При цьому балки перекриття можна залишити як елемент інтер’єру, це тільки прикрасить приміщення.

Готові будинки з бруса

Якщо вартість не грає значення, то можна замовити готовий зруб. Тобто питанням, як збирається будинок з бруса, вирішувати не доведеться, фахівці спершу зберуть його у себе на виробництві, потім розберуть, доставлять на місце будівництва і зберуть заново. Після цього можна переходити до обробки.

Збірка будинку з бруса – етапи будівництва зрубу

Зруб спершу збирається прямо в цеху

При цьому сам процес трохи нагадує конструктор – всі деталі вже ідеально підігнані по розмірах і позначені номерами. Так що залишається тільки розташувати їх у відповідності з проектом.

За тією ж схемою може виконуватися і складання лазні з бруса. Хоча, лазня – не таке вже й масштабне спорудження, так що можна спробувати зайнятися будівництвом і самостійно. Для полегшення робіт можна використати звичайний висушений брус і цвяхи замість нагелів для об’єднання брусів.

На завершення

Будівництво дерев’яного будинку може вестися або по каркасної технології, або із застосуванням брусів/кругляка. Останній варіант особливо популярний серед тих, хто хоче отримати результат, максимально наближений до класичного зрубу. Запропонований матеріал звертає увагу на основні особливості збірки будинків з бруса.

На відео у цій статті показаний процес складання брусів на глухарі.
